杭政储出【2021】63号地块商业商务用房项目工作进展
Jan-22,2025

项目位于杭州市拱墅区庆隆小河单元GS0304-B1/B2-16地块,东至庆隆小河单元GS0304-R21/B1/B2-01,南至庆隆小河单元GS0304-R22-11地块服务设施项目,西至规划永固路,北至登云路。


本工程为新建商业商务用房,共5个单体建筑,1#、2#楼为高层办公楼带裙房四层,楼层数均为11层,采用框架-剪力墙结构体系,地下三层。3#、4#、5#楼为多层办公楼,楼层数均为5层,采用框架结构体系,地下二层。总建筑面积80610.30平方米,其中地上建筑面积49836.8平方米,地下建筑面积30773.50平方米,设计使用年限50年。

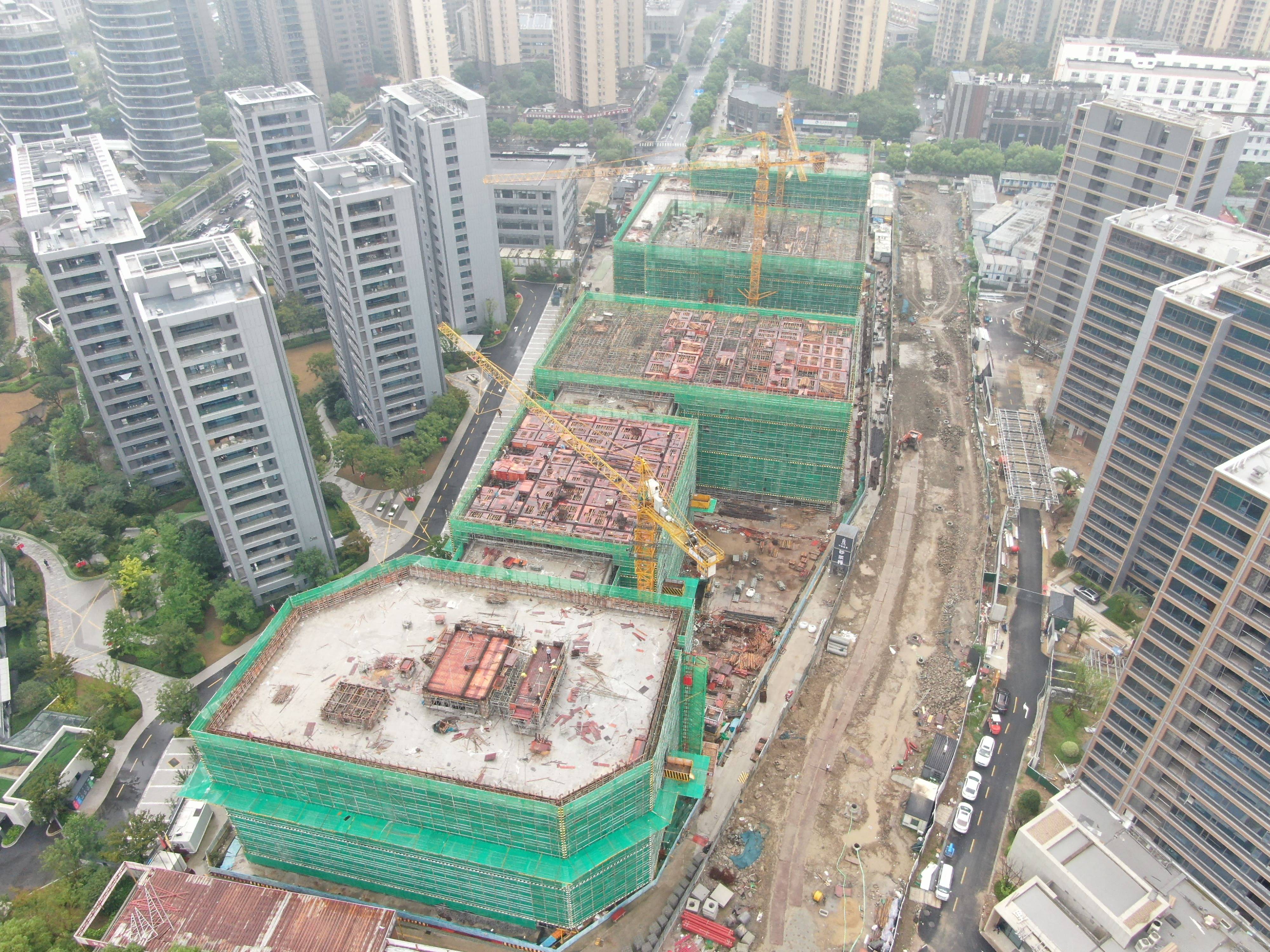

本项目于2023年4月30日开工,9月6日桩基工程结束,2024年1月30日支撑梁施工完成,5月10日地下室底板施工完成,7月14日地下室结构施工完成。9月14日5#楼结顶,10月5日4#楼结顶,10月9日3#楼结顶。计划10月25日完成地基基础验收,11月中旬全部结顶。

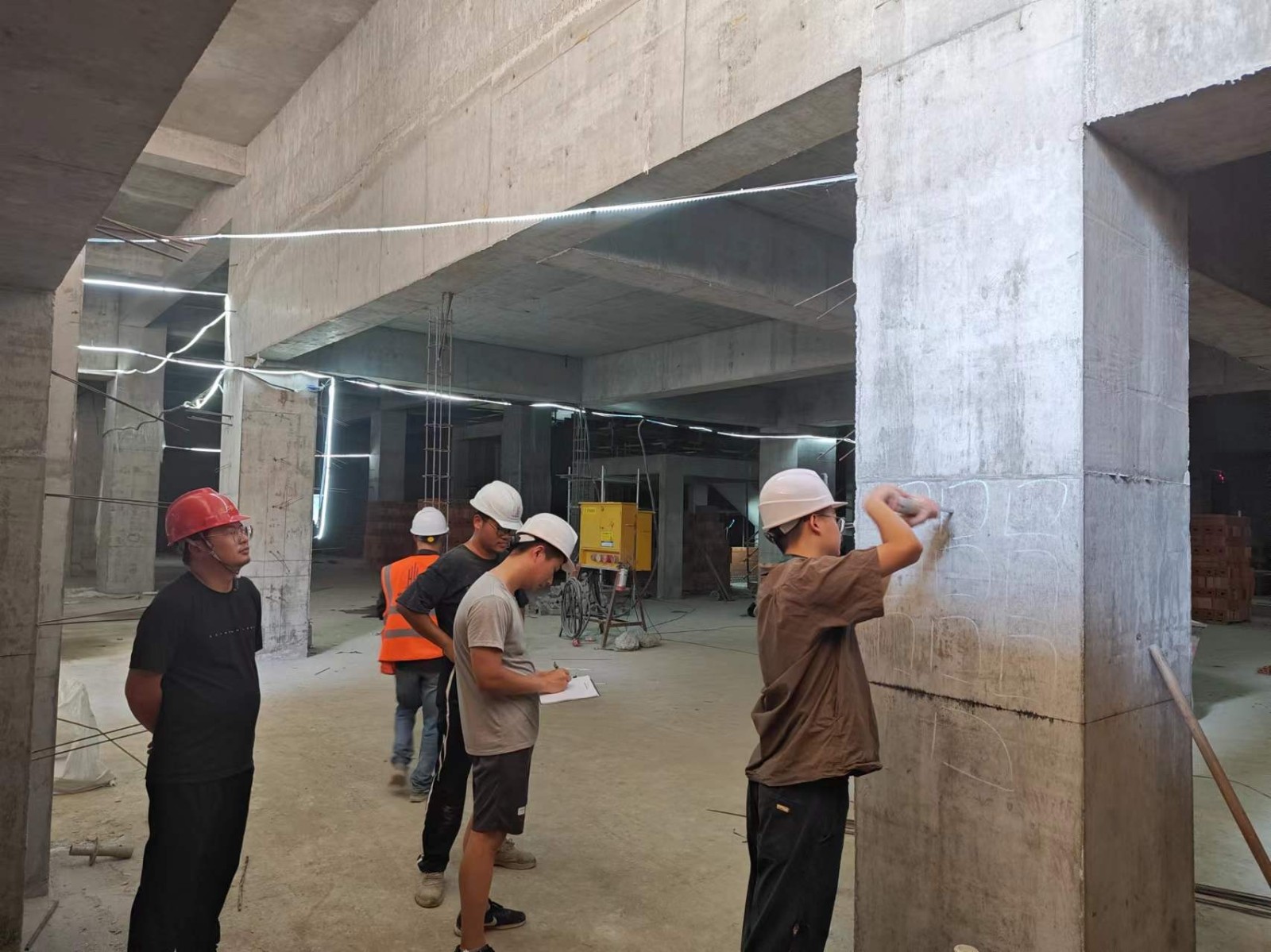

1、质量控制

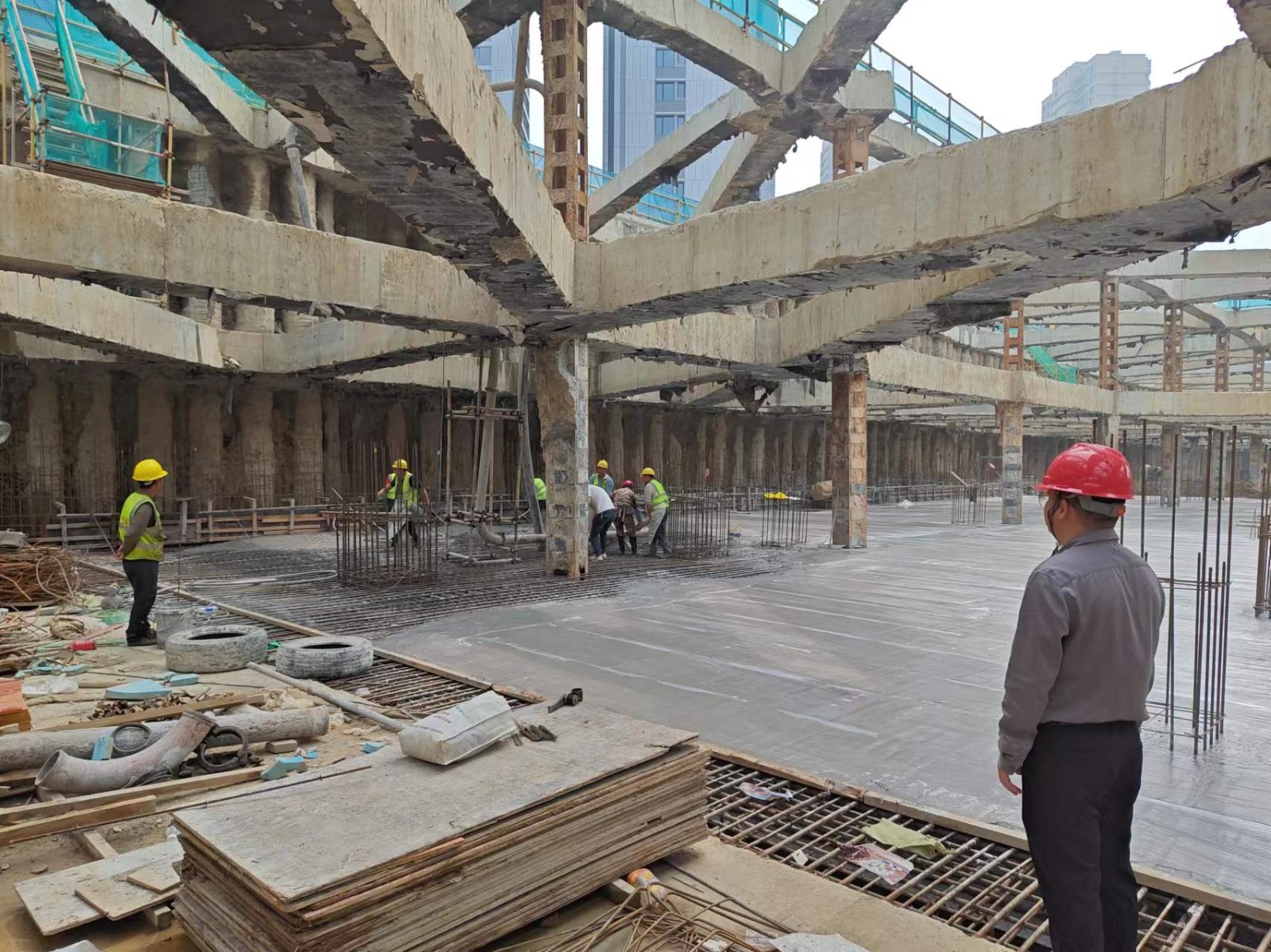

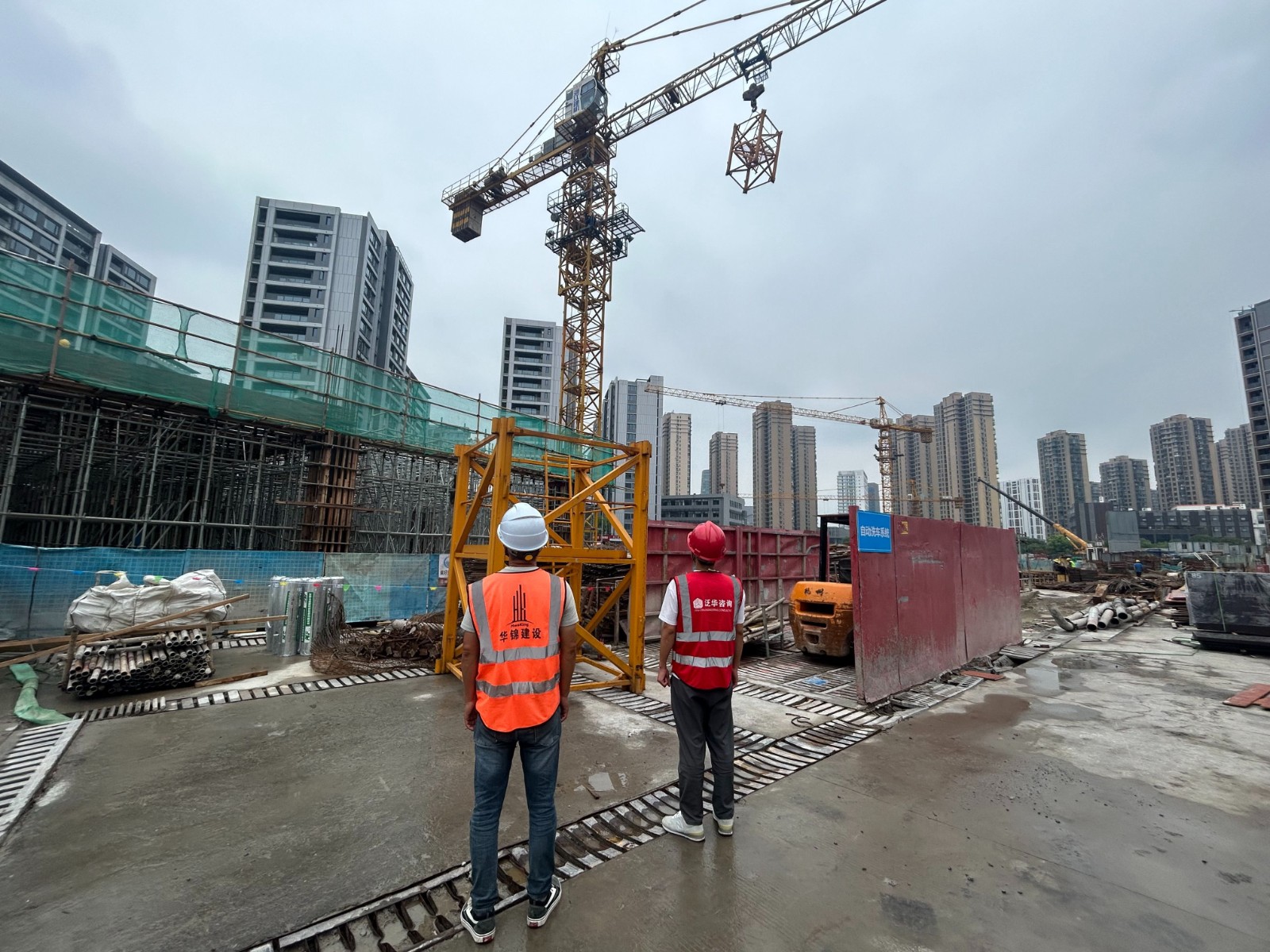

1737511820671089.jpg 1737511820923656.jpg

在施工进程中,监理项目部始终严格遵循影像资料管理的相关要求,对各类材料的进场验收、隐蔽工程验收以及工序验收等环节层层把关、逐一落实。对于关键部位和重要工序,实行旁站监理,并做好相应的影像留存及归档工作,全力确保施工质量完全符合设计要求。

2、进度控制


本项目采用EPC总包管理模式,监理项目部从设计进度、施工进度以及材料设备采购等多个方面,严格按照合同要求进行层层管控,使得项目整体处于受控状态。在项目桩基施工阶段面临着通水通电困难,土方开挖外运出土管控,场地狭小、周边居民投诉较多等困难。各方全力以赴,努力克服这些不利因素。及时协调并解决影响工程进度的各类问题,督促施工单位科学合理地安排施工资源,切实保障工程能够按照计划稳步推进。

3、安全管理

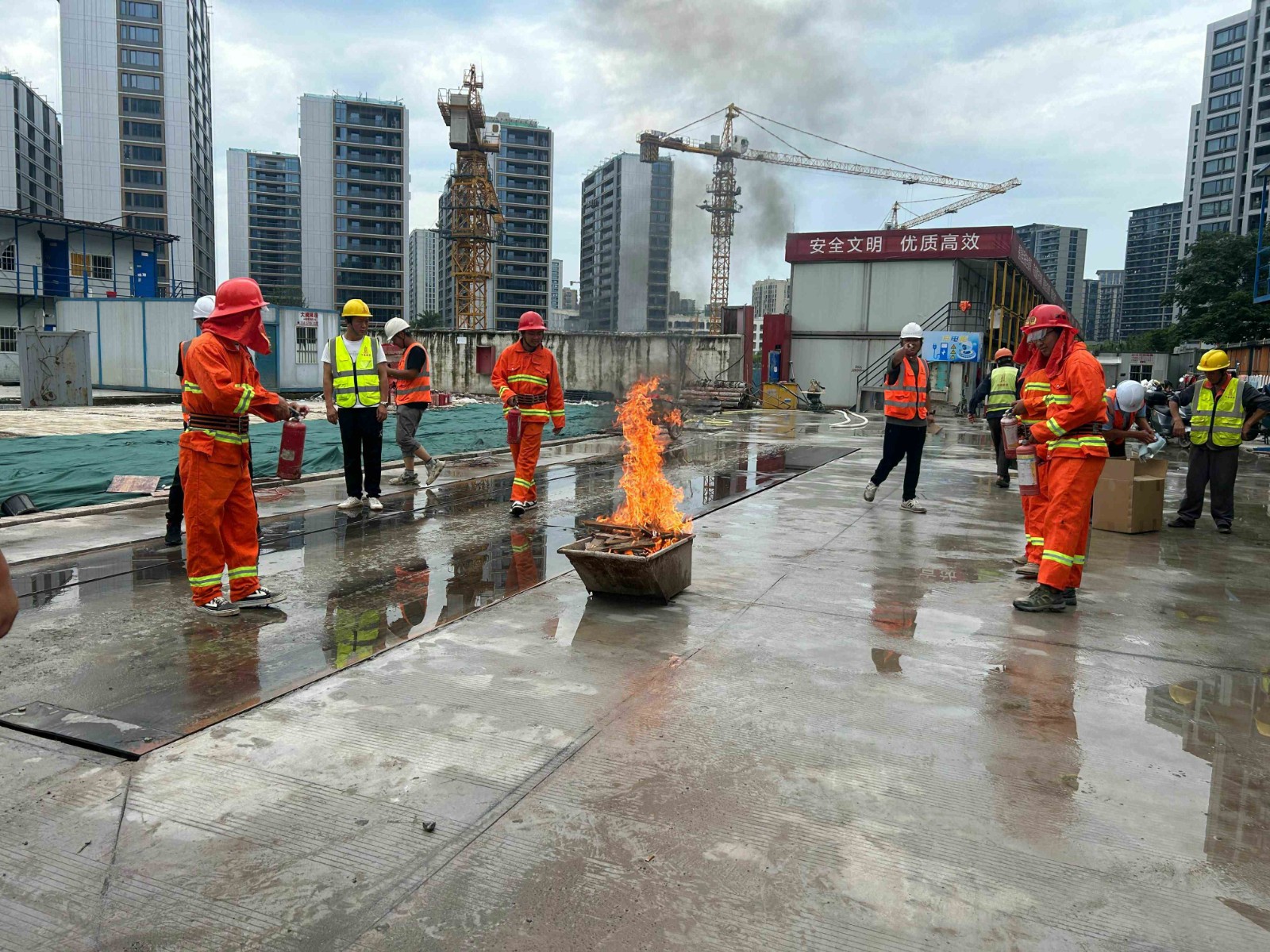

1737511898666572.jpg 1737511898275589.jpg

始终将安全管理作为监理工作的重点。对施工现场的安全设施、施工机械、施工用电等进行定期检查,发现安全隐患及时要求施工单位整改。同时,加强对施工人员的安全教育,提高安全意识。公司领导多次来项目巡检、慰问,对项目质量把控和安全管理给予了专业的指导和建议,助力项目部理清了工作思路、明确了管控重点,使项目部在工作中有的放矢,能够更加高效地履行好监理职责。
