双桥单元XH0201-08B地块保障房项目,位于西湖区双桥单元,属于配售型保障房项目;总建筑面积为157242平方米,其中地上总建筑面积为98342.0平方米,地下总建筑面积为58900.0平方米;主要包括16幢15-17层住宅楼、1幢2层入口大堂兼售楼处及1层的配套用房、物业办公用房、物业经营用房、垃圾站等组成,局部有2层整体地下室;整体地下室采用桩径450毫米的预制方桩施工,入口大堂采用桩径为600毫米的钻孔灌注桩;地下二层周边围护桩采用钻孔灌注桩+组合型钢支撑,止水帷幕是三轴搅拌桩;地下一层周边采用:HC工法桩结合斜向支撑桩的支护形式。
该项目于2024年6月中旬中标,7月4日正式开工,桩基施工于今年7月4日至10月7日期间完成了预制方桩6212根,围护桩482根,三轴围护桩641幅等,打桩施工阶段的监理任务;目前主要开展东南角角撑及售楼部区域土方开挖外运工作。

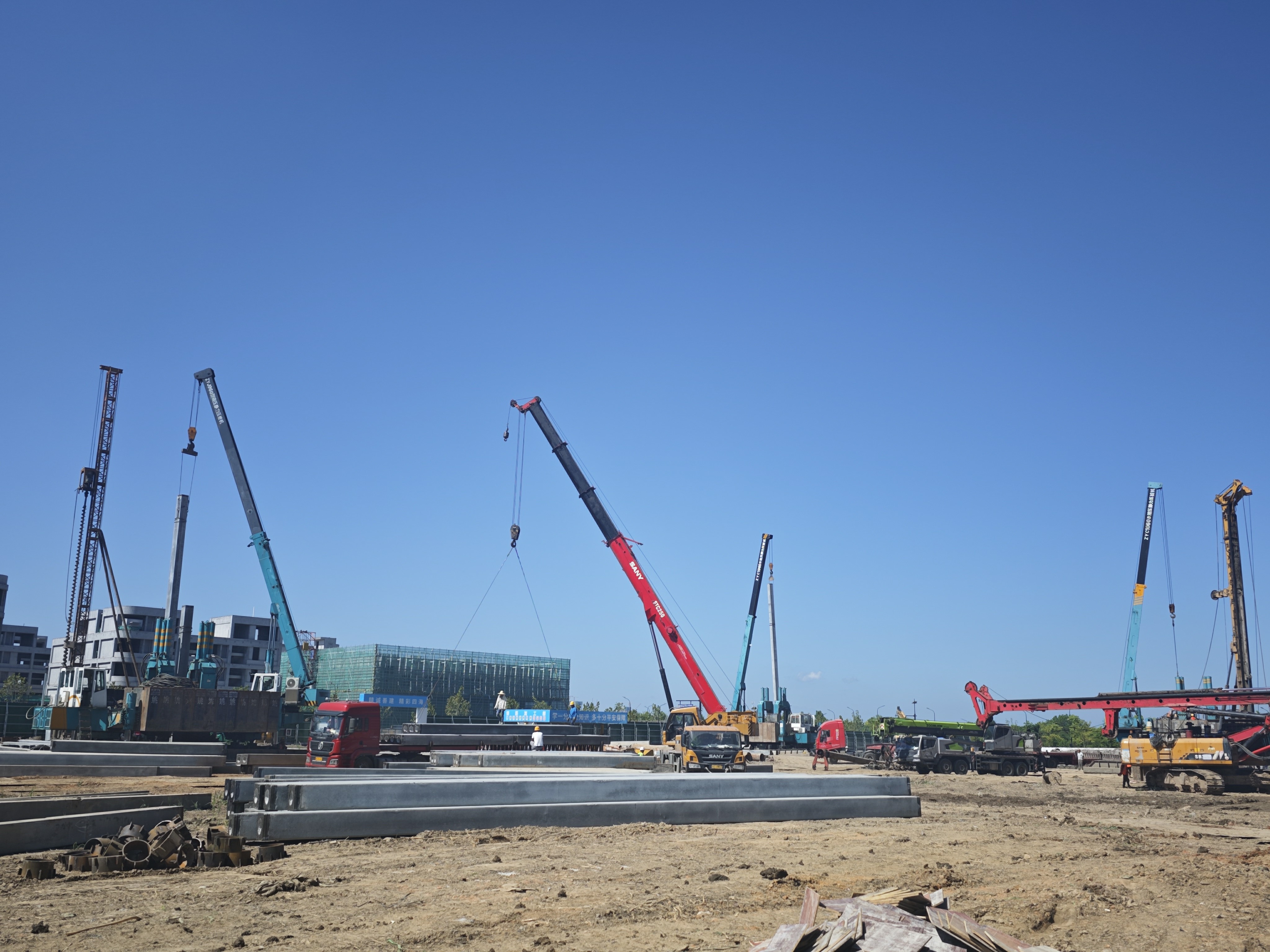

本项目中标后,时间紧、任务重,公司迅速组建监理项目部,积极配合建设方抓紧实施开工工作。由7月初一开始2台静压机进场逐步增加至6台静压机、3台旋挖、1台三轴搅拌桩机,逐步推进桩基施工。打桩期间刚好是杭州的大夏天,7、8月份连续几周都面临近40多度的高温,对我们现场户外施工监理都是巨大考验。
监理项目部每天关注天气预报,气象预警等通知要求,落实上级部门高温施工措施的执行,督促施工方制定了干两头歇中间避开高温措施,工作时间调整为从早上6点-晚上10点,加班加点并落实降温防暑保障工作。在3个月内顺利完成了桩基施工任务。

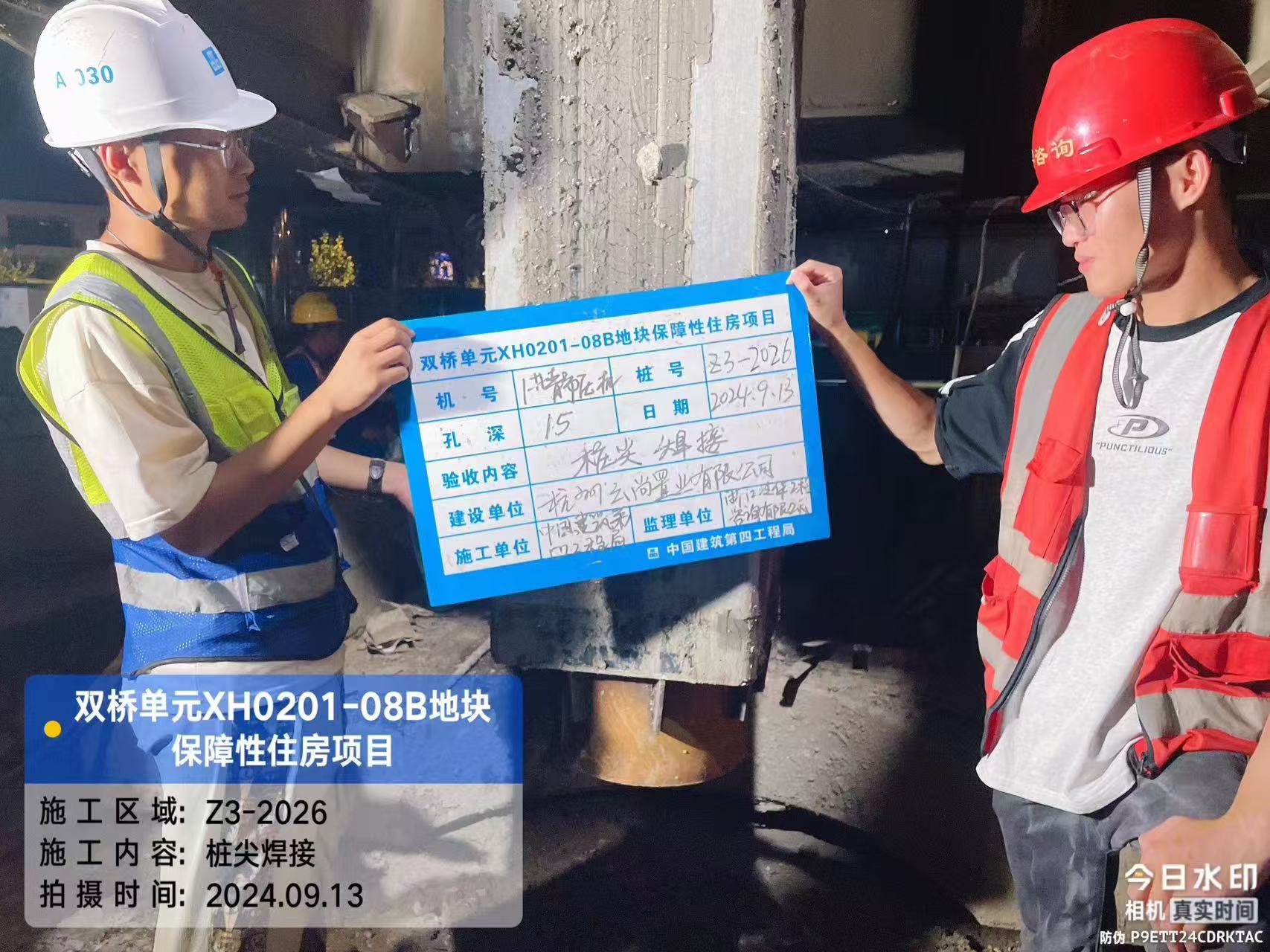

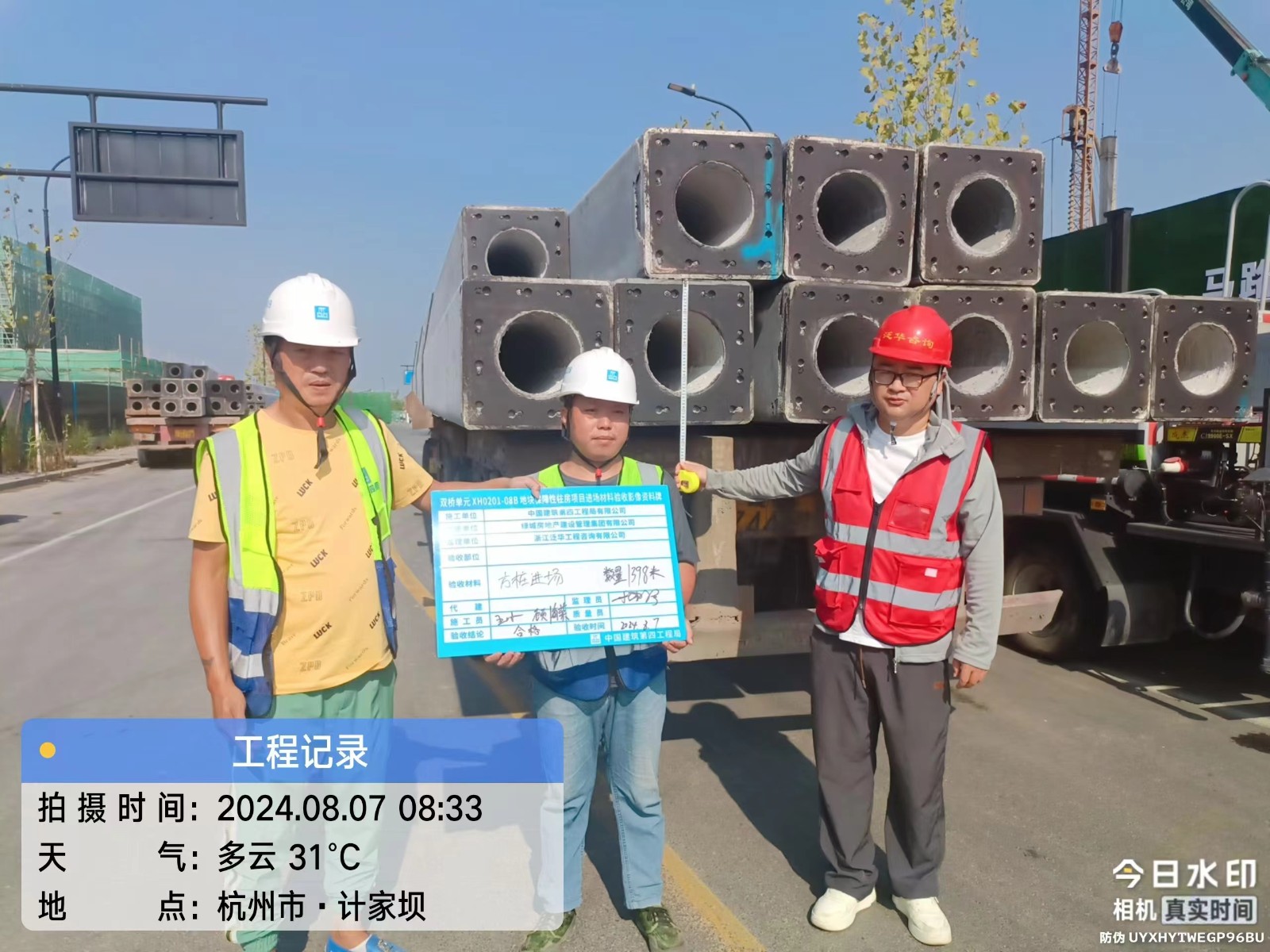

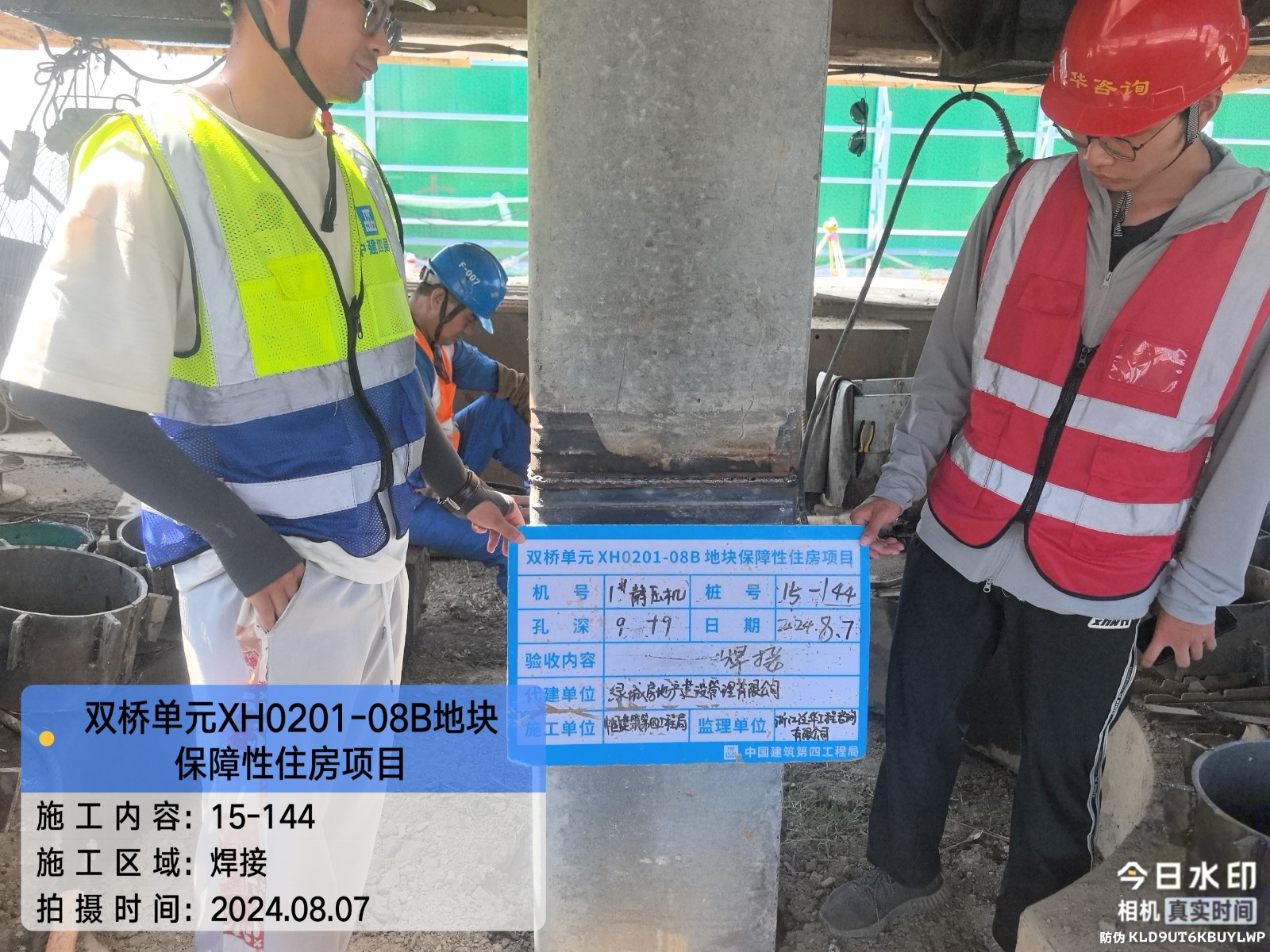

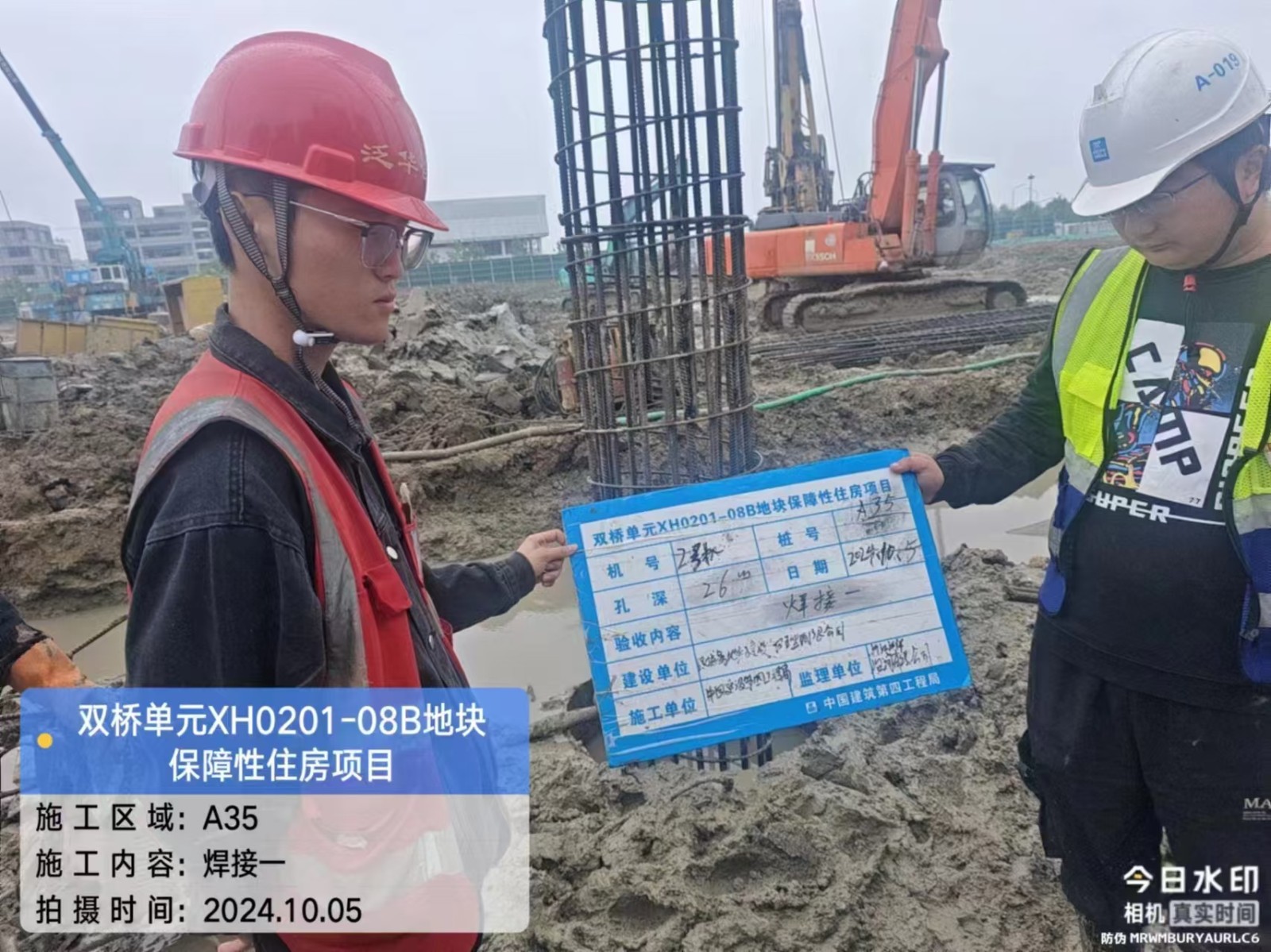

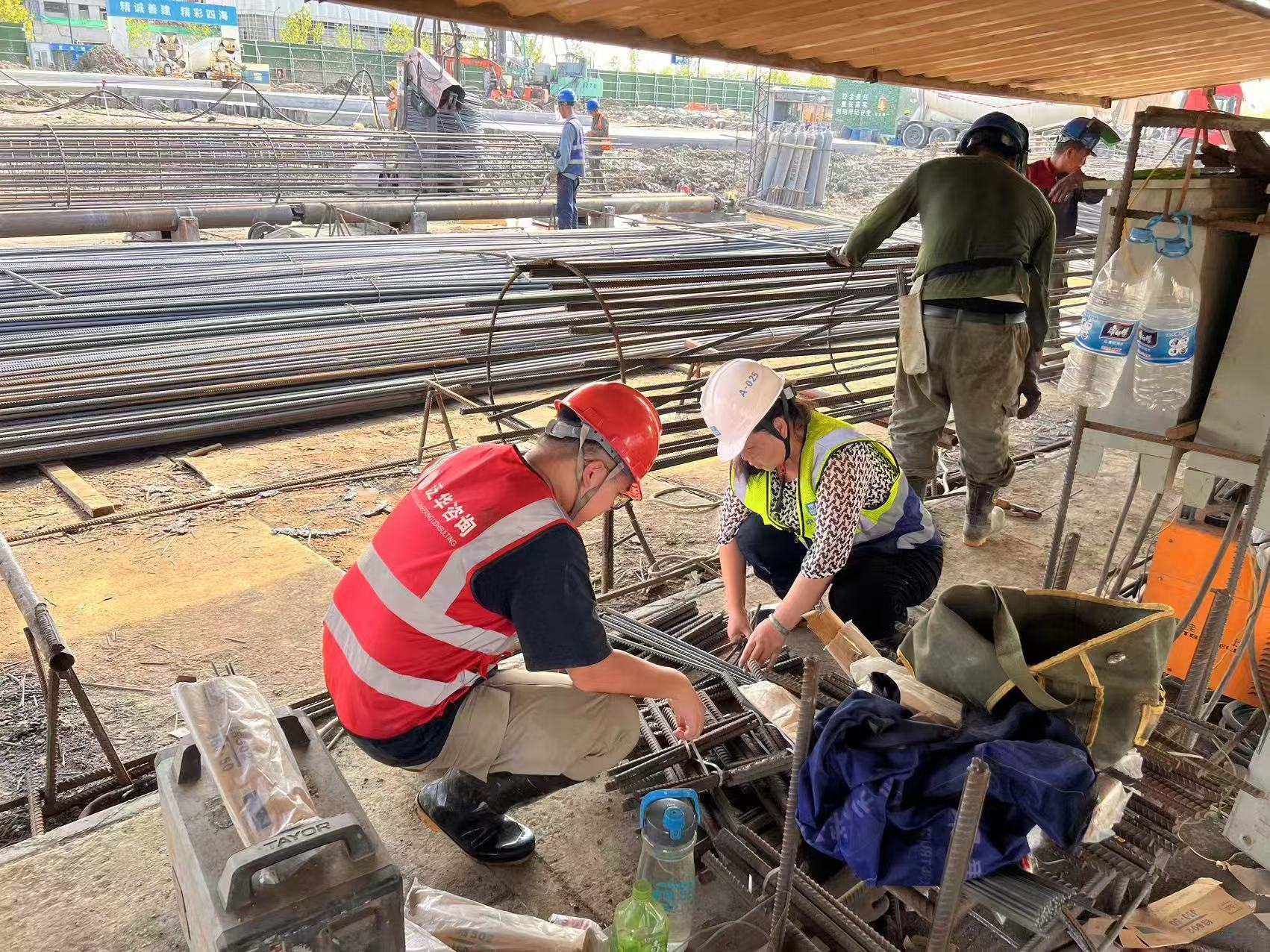

在监理过程中,我方落实桩基施工监理控制要点的交底,专监加强对进场钢筋、方桩、水泥等材料验收、观感检查,现场旁站人员对桩尖、桩身、钢筋笼焊接制作等严格要求:焊缝饱满、搭接到位,并对预制桩观感质量、定位、标高,钻孔灌注桩的桩长、清孔、沉渣测量、砼浇筑等施工严格监管,保质保量保安全地推进现场工作。

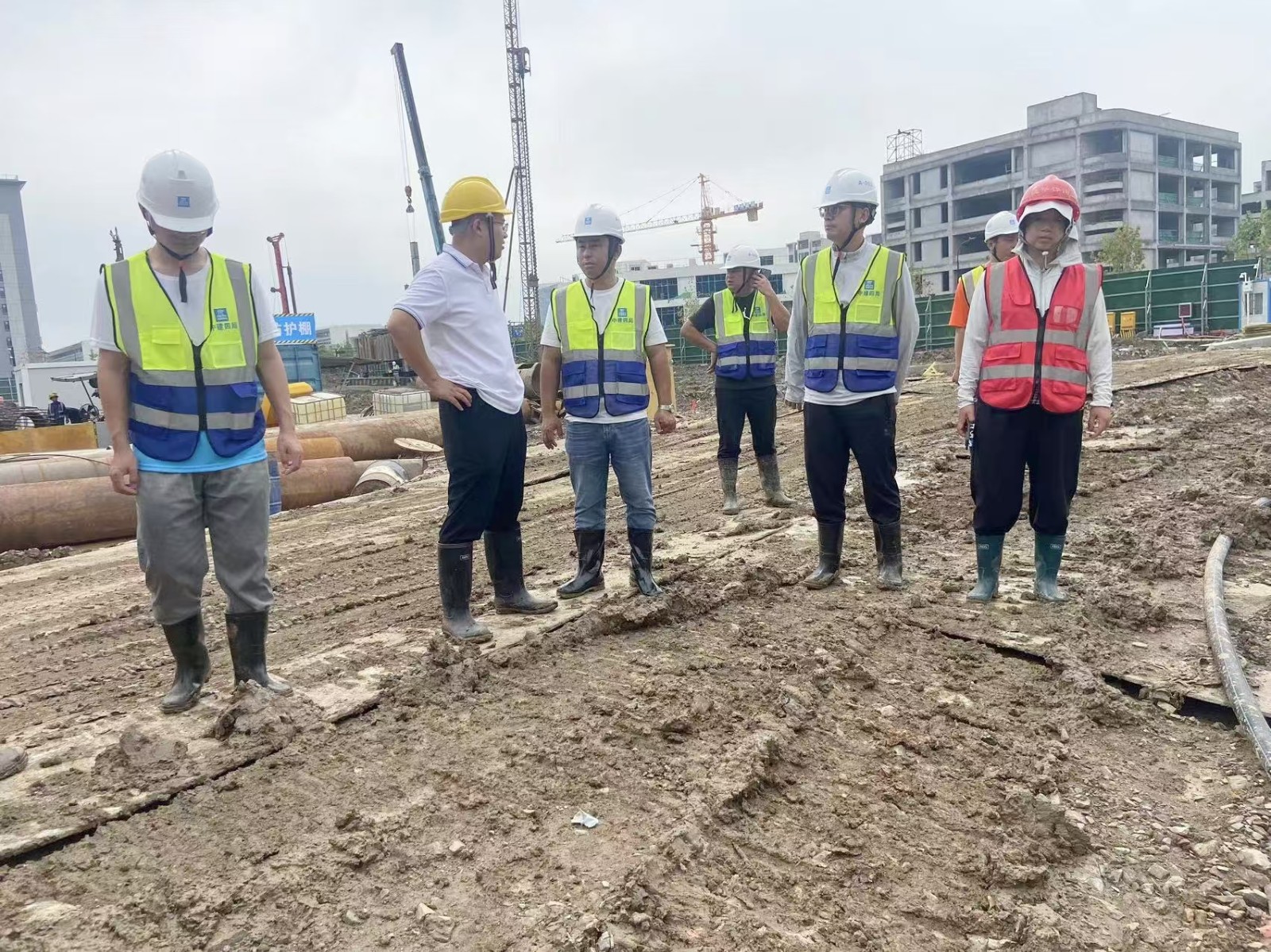

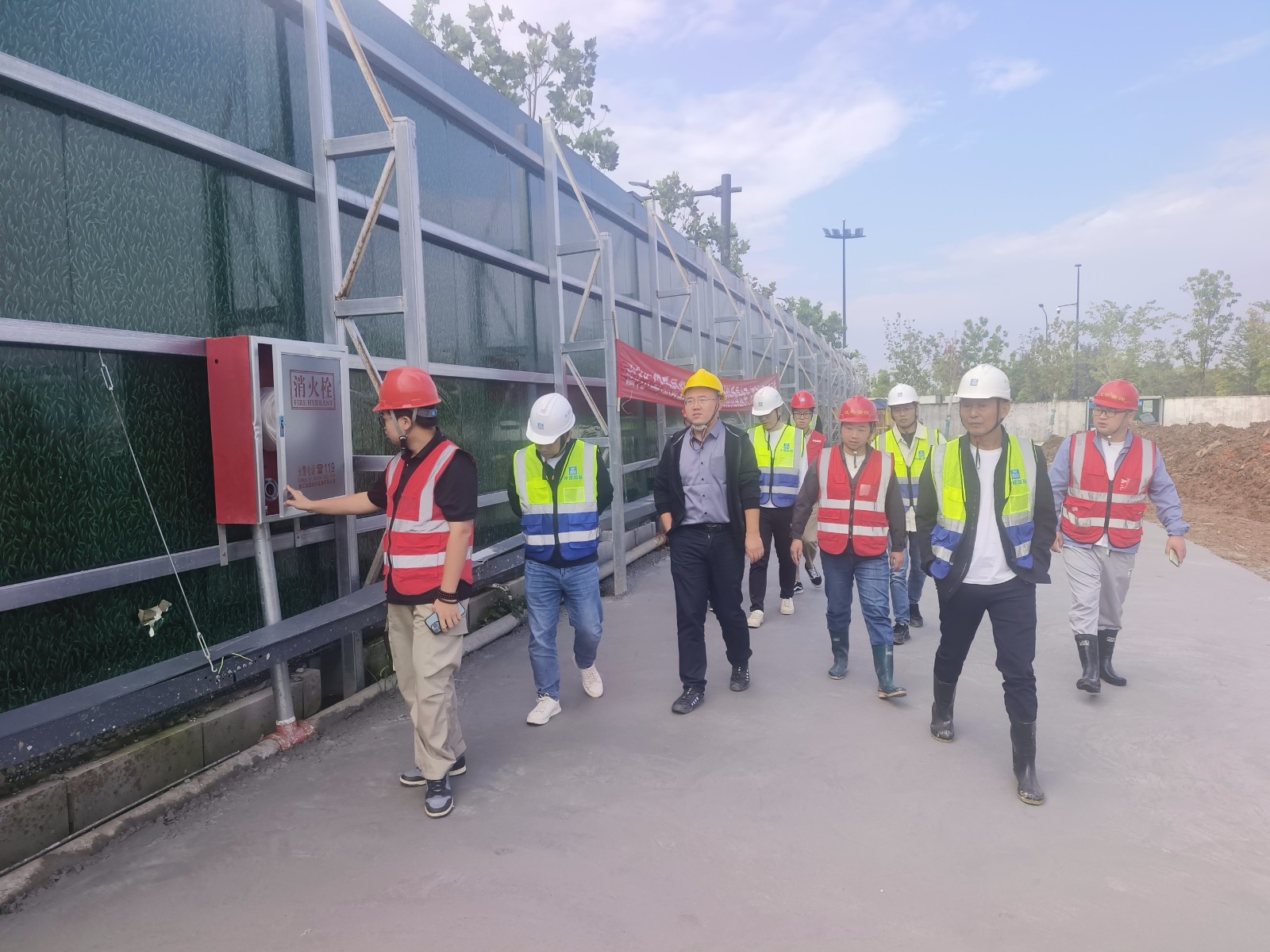

在日常监理工作中,时刻督促施工方重视安全预防思想意识,组织消防演练;每周组织安全周检、监理例会,每日落实安全巡查;对桩机施工场地要求施工方提前平整夯实,针对强降雨、台风影响天气,督促施工方加强抽排水,落实防汛抗台物资,做好值班值守并协助施工方组织场内工人及时转移避难场所,确保了人身安全。
桩基施工的顺利结束也为下一步基坑开挖地下室、主体施工奠定了基础。后续我们监理项目部将再接再厉,秉承公司“科学管理,务实创新,优质服务,讲求信誉”的理念,全力做好本项目的土方开挖、型钢组合支撑、地下室及主体结构施工的监理工作,为保障房项目构筑质量安全现场监管的堡垒。
