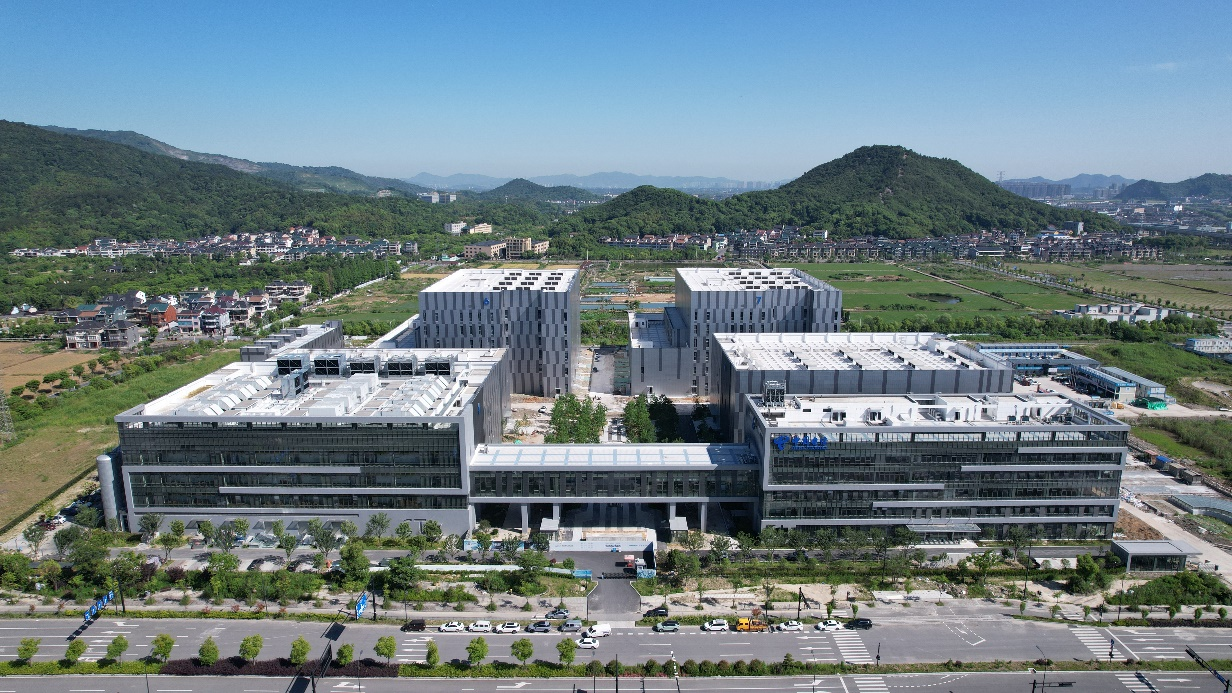

110KV变电站是中国电信杭州大数据处理一期项目最重要的配套之一,建成后将为数据中心提供供电保障,是大数据园区运营的“生命线”。工程分为本体和外线两个部分,面临建设工期紧、涉及范围广、协调单位多、审批程序多、技术工艺复杂、品质要求高等多方面困难。面对这些困难,项目团队及时解决现场出现问题,协调各施工单位,高质量、高效率的完成了数据中心110KV输变电工程,交出了一份“满意的答卷”。

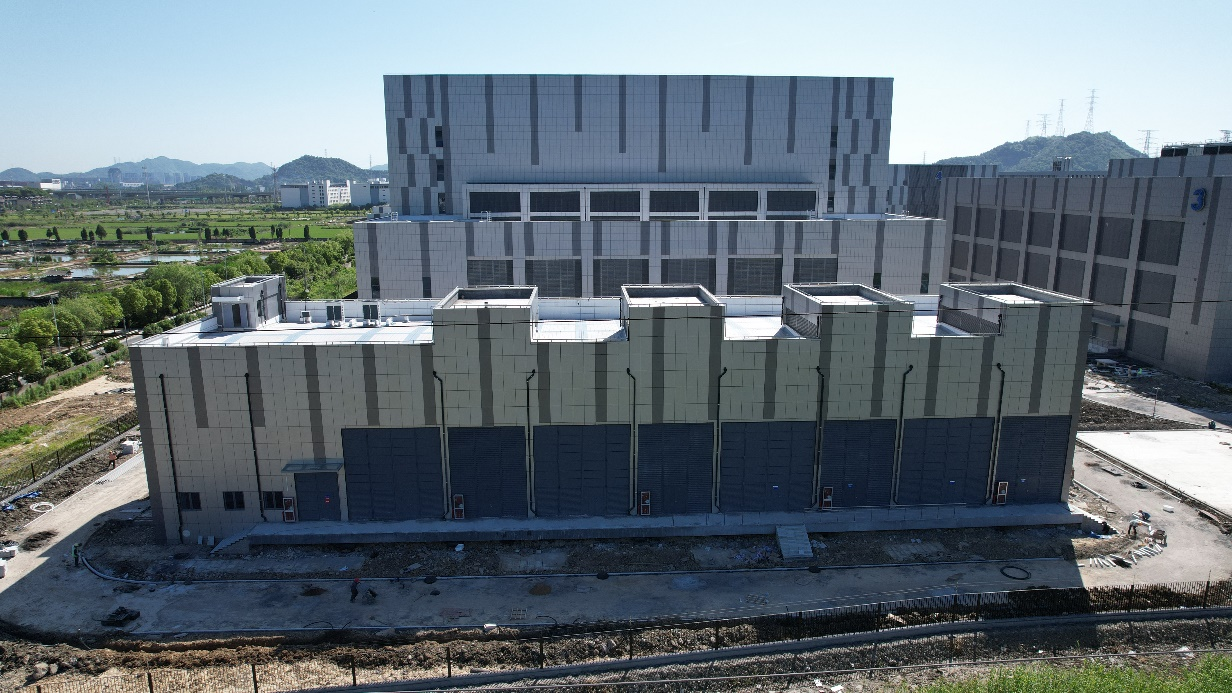

数据中心110KV变电站主体位于一期项目的西北侧,采用钢筋混凝土框架结构,总建筑面积4400平米,其中地下建筑面积1400平米,地上建筑面积3000平米。自2023年8月开工,至2024年5月顺利送电。
2024年5月14日,中国电信杭州大数据处理一期项目110KV变电站正式投入运营!

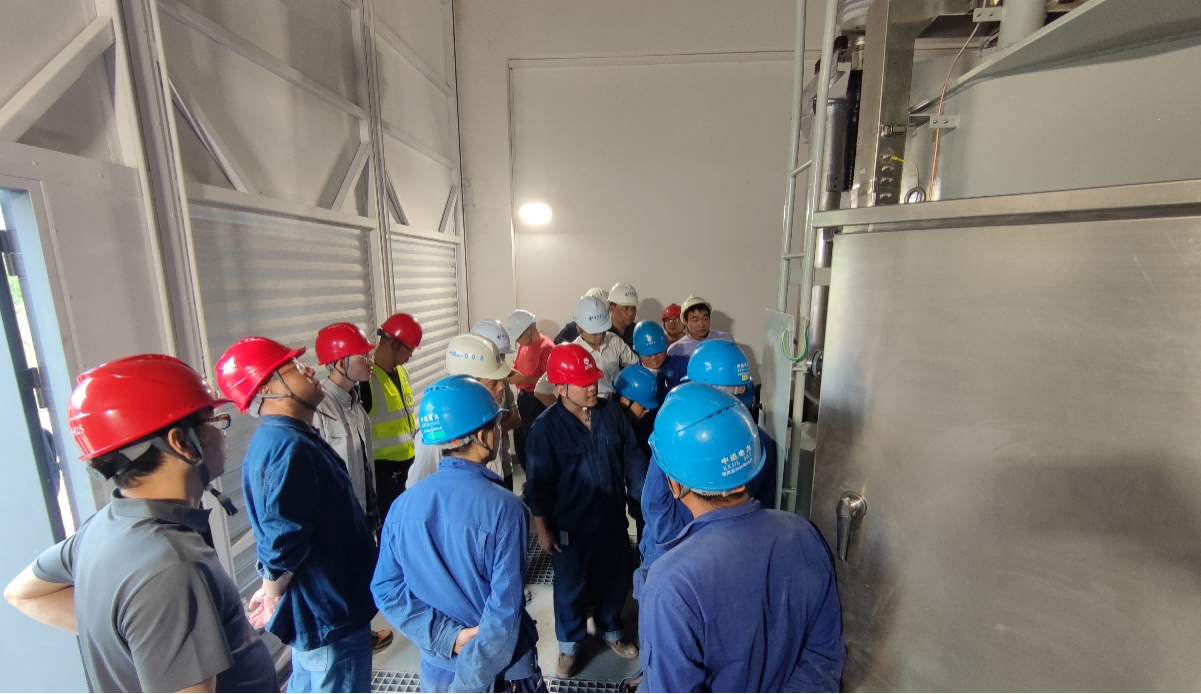

运营之前,经过设备安装调试、主变耐压、局放实验、110KVGIS耐压试验、站内保护调试及站内信号核对、主站信号核对等过程,由萧山国网调度确认,项目最终正式通电,这也标志杭州大数据处理项目进入施工新阶段。
110KV变电站正式通电为大数据中心一期工程所有机电系统顺利联调及最终竣工备案提供了强有力保障,同时也为大数据中心后续运营提供了不可或缺的基础设施支持。
