杭州大会展中心一期项目以钱塘江畔“风帆”为整体造型设计,采用杭扇与丝绸两大杭州代表元素。总用地面积达1110亩,建筑面积134万方,总投资超200亿元,室内净展面积达30万方,分两期建成。一期项目地上钢结构主体钢量超过12万吨,单体跨度超过80米,单层高度超42米,施工难度大、工艺复杂。作为临空会展商务区域内首个标志性、引领性重大项目,杭州大会展中心就在钱塘江畔,距机场直线距离仅3公里,距离杭州主城区20公里,在1号线地铁上盖场馆。
目前,杭州大会展中心一期项目主体结构全部验收完成,预计在明年4月底竣工验收。项目设置8个展馆、10个展厅,可满足展会、赛事、演唱会等各类需求。2024年第三届全球数字贸易博览会和第四届智能冷链展已确定正式落户杭州大会展中心。作为浙江省“百千万”工程、杭州市重点工程,杭州大会展中心按照新一代会展综合体标准设计,设置了会议展览、赛事活动、高端酒店、商业服务、绿色办公等多种复合业态功能,打造独具特色的会展商务公共空间。
为达到2024年4月底前竣工验收的工作,目前8个主展馆已进入装饰装修阶段,地下室土建及管线安装完成95%,地上综合管线整体完成75%,金属屋面完成90%,外立面幕墙完成90%,精装完成30%,中廊工程完成整体约30%,室外工程刚进场施工,剩余工程工期较紧,整个工程处于全面赶工状态。

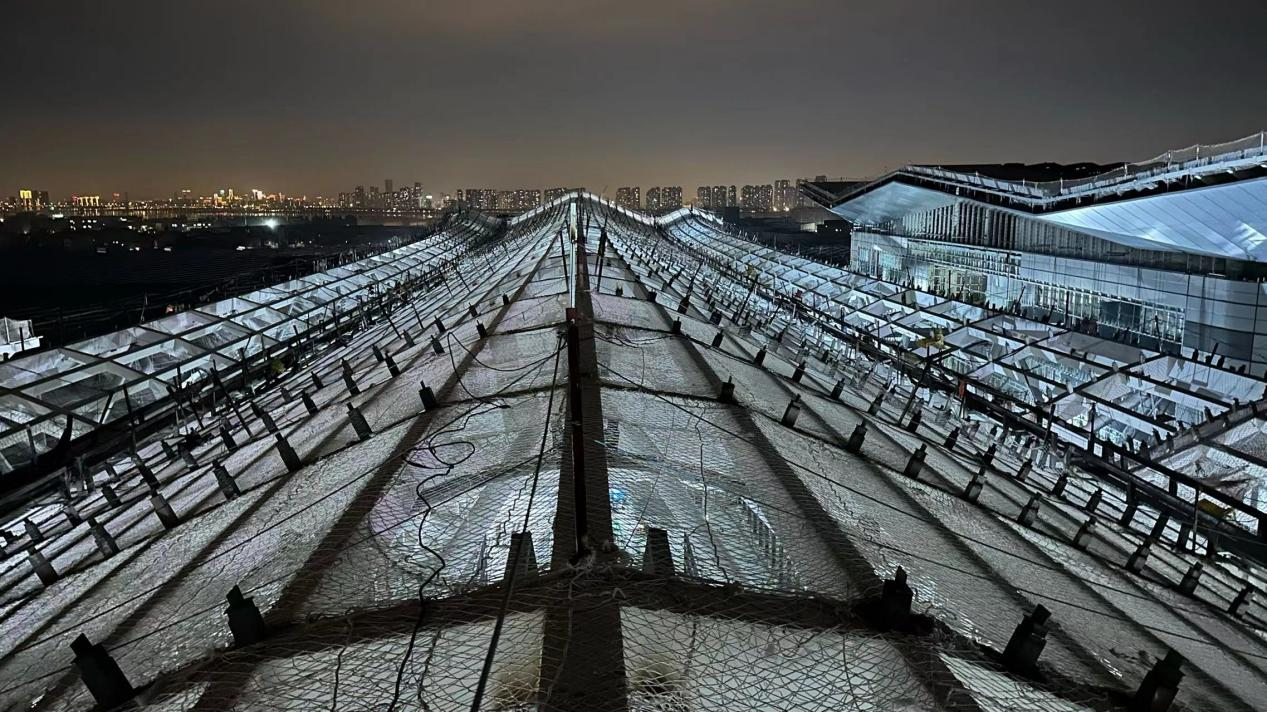

临空集团在第三阶段“百日攻坚”已明确了工期要求,现场剩余工作量巨大,工期剩余不多的情况下,施工总承包单位在短期内已将作业人员增至4500余人,各类机械设备1200余台,以夜班施工、合理安排工作面等措施进行赶工。
监理项目部为应对施工总承包单位的赶工措施,更好的配合工程现场进度的实际需要,及时召开专题会议进行调整,取消周末休假制度,改为周一至周末分批轮休,以保证每天现场有足够的监理人员来完成各项工作。同时项目部配合夜间施工安排6名值班人员,上下班时间与现场同步。对进场原材料做到随到随检,对需要监理见证和验收部分做到随报随检,争取材料验收和隐蔽验收及时。对质量安全进度各建专业群进行汇报,对现场进度进行实时跟踪,及时曝光及纠偏处理,对发现的质量问题要求立即进行整改,安全隐患做到发现即消除,既做到满足赶工的同时,也满足建设工程质量安全要求。
在赶工期期间最容易发生安全事故,针对本工程跨度大,高空作业多,机械设备多的特点,为保障赶工期间的安全,梳理重大安全隐患派专职安全员每日巡查,发现隐患及时通知整改消除隐患,每周组织安全周检,督促施工单位做好新进人员的三级教育及技术交底,每日对一个场馆进行安全文明专项检查并进行通报,为最终按时竣工做好安全保障工作。
在参建各方的努力下,目前工程进度在有条不紊地朝着可期目标前进。我监理项目部有决心也有信心打好这次攻坚战。
