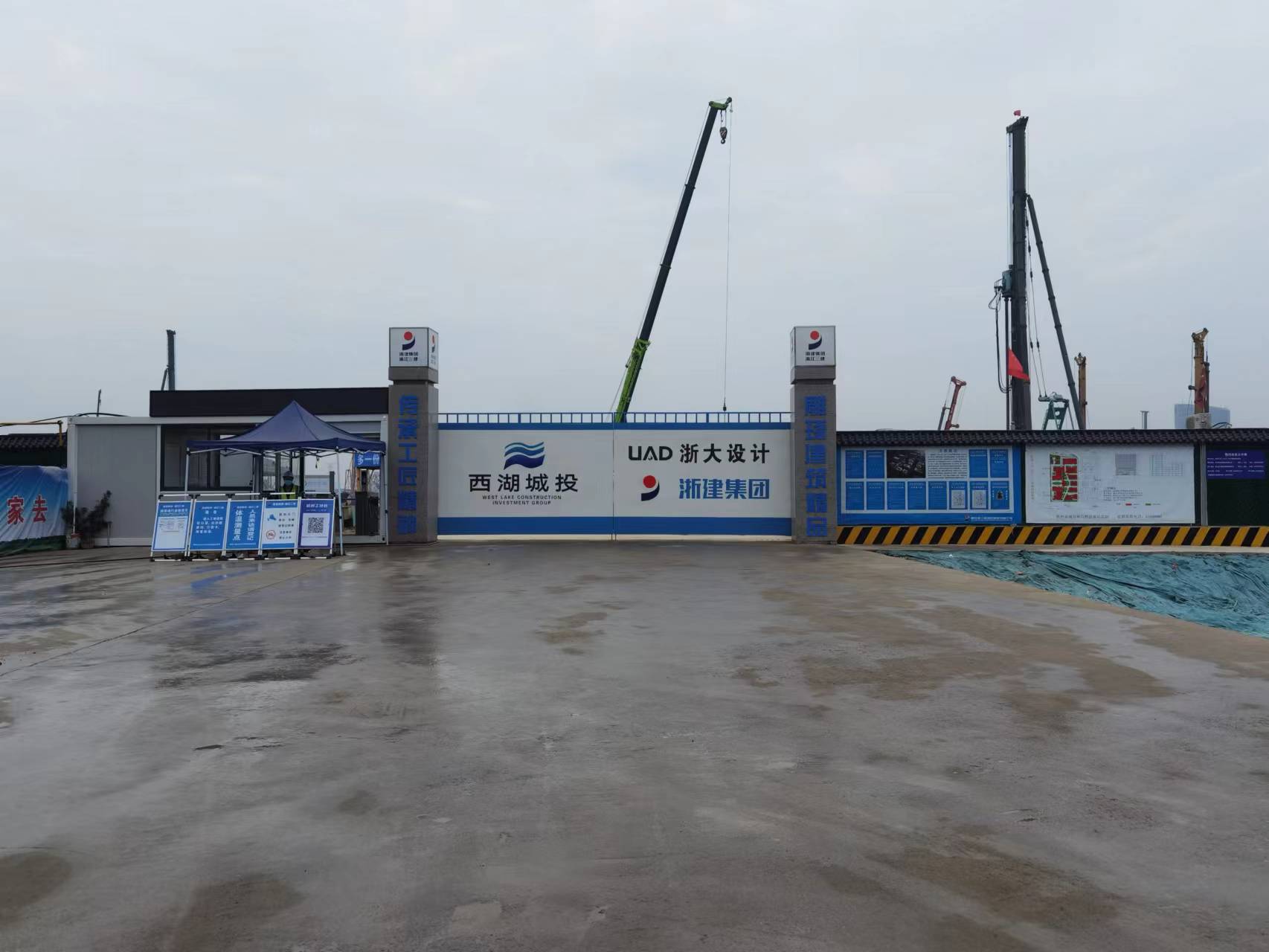

对比通往杭政工出【2021】44号新制造业项目施工现场唯一通道前后照片,我们项目上的建设单位(杭州西湖城市建设投资集团有限公司)、全咨单位(浙江泛华工程咨询有限公司、耀华建设管理有限公司、浙江联建工程设计有限公司)、EPC 总承包联合体单位(浙江大学设计研究院有限公司、浙江省一建建设集团有限公司) 现场所有管理人员及施工人员均为之感概、为之激动,因为这条路是连接我们项目上的唯一通道, 对项目来说至关重要,能够开通实属不易,有着太多的波折、太多的艰辛。

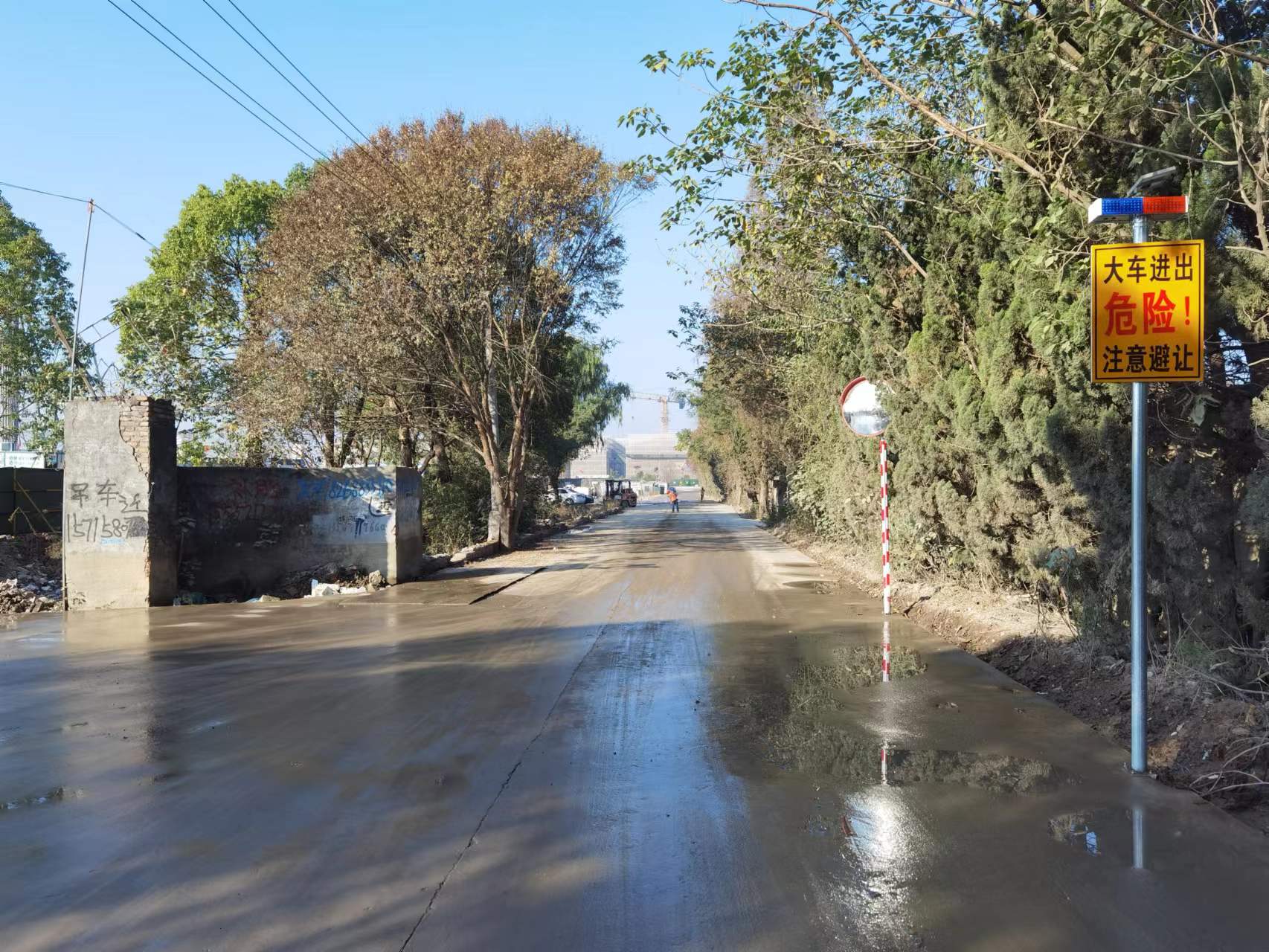

杭政工出【2021】44号新制造业项目位于西湖大学东侧,当初进出项目只有北侧一条坑坑洼洼、破破烂烂、仅限一辆车子通行的东西向小村道,而且村道东侧尽头为断头路,西侧尽头为云创路,但在云创路上有一限高杆,大型车辆不能通行,严重影响了项目施工进度。
在第一次项目会议上,全咨牵头单位浙江泛华工程咨询有限公司现场项目管理负责人就提到“干项目就如同行军打仗一样,部队到那里,那里就必须先安营扎寨、做好后勤保障工作,做到‘三通一平’,为项目顺利实施创造条件。目前制约我们项目的就是路不通,我们要把打通和拓宽北侧道路作为我们项目的头等大事来抓”。
可要修通拓宽通道十分艰难,据实地了解,1、北侧这条路一条村道,村民和社会车辆还要通行, 不得随意封路;2、道路部分还未完成征地,部分区域还为村里用地;3、道路部分为规划西大环路,施工在即;4、道路西侧有附近村民住宅区, 存在占道现象;5、道路西侧云创路有限高杆交警, 不得随意拆除;6、施工区域处于城区,施工难度大;7、原村道两侧绿化不能随意处置。
推动项目唯一通行道路拓宽施工,全咨单位先后召开两次进度推进专题会、七次监理例会进度协调会和无数次现场碰头会。浙江泛华工程咨询有限公司作为项目全过程工程咨询牵头人单位,协调各参建单位策划改造方案,为确保附近村民和社会车辆正常通行、项目前期施工准备阶段、试桩和桩基施工的正常进行,最后与各方形成一致,采用分段分期、半幅半幅施工,做好交通疏导、安全防护等工作;积极协调各方关系, 确保方案顺利实行。

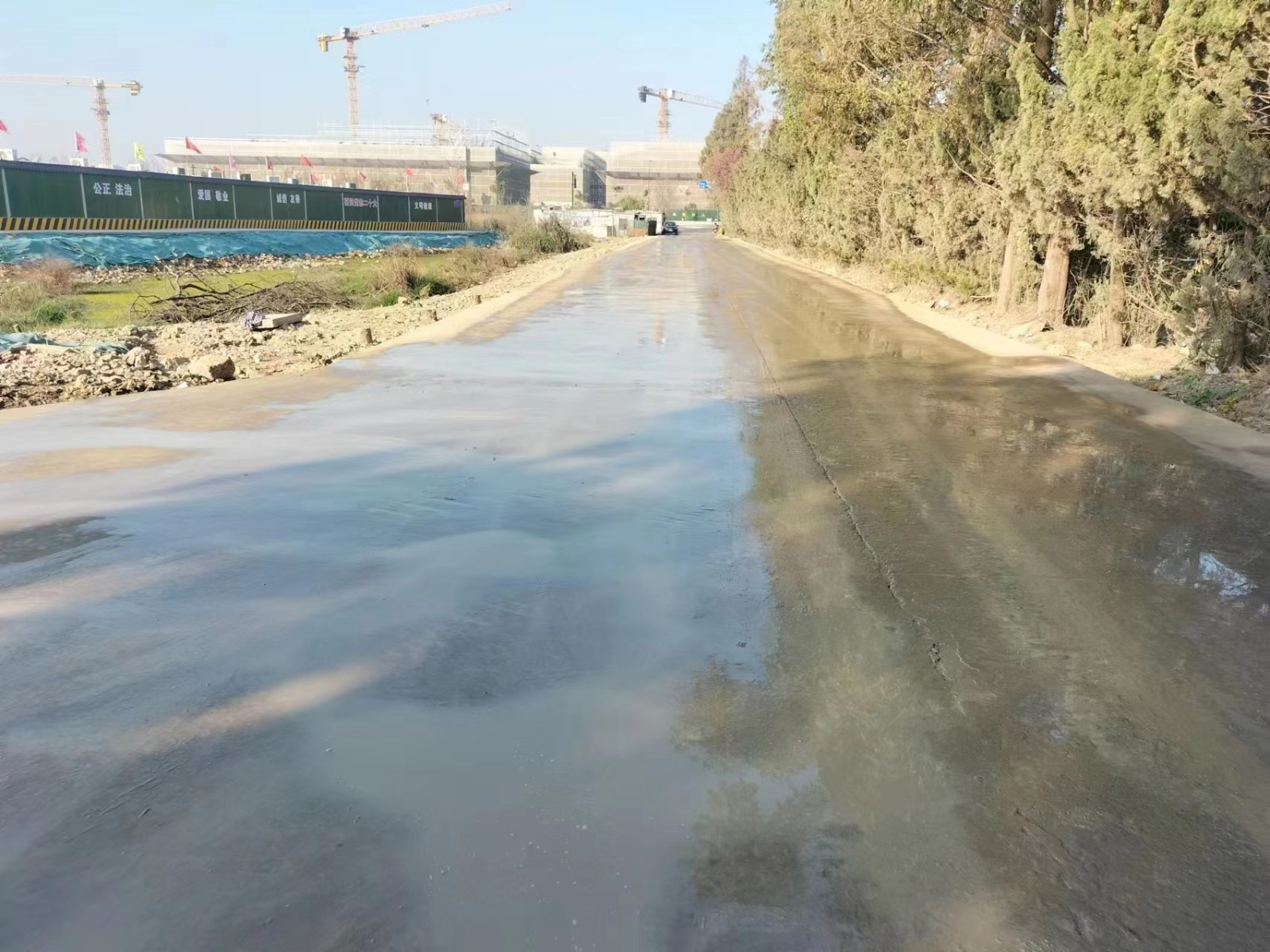

历时近一个半月,克服诸多困难,这条通往项目的唯一通道终于改造完成了。
在这个过程中,作为全咨单位,我部深入现场、分析项目影响因素,抓住重大卡脖子制约因素,发挥咨询牵头人的主导性作用,组织各参建单位 , 明确问题重要性,统一思想认识,定方案、定职责,定任务、定目标,抓沟通、抓协调、抓进度、抓落实。目前大路已修通,摆在我们面前的就是继续发扬真抓实干、迎难而上的全咨服务精神,发挥我们全咨的专业服务优势、管理优势,从实事做起、从点滴做起,服务好项目,服务好建设单位,把项目建成精品工程、优质工程、放心工程。
项目概况
杭政工出【2021】44号新制造业项目为杭州市重点项目,由杭州西湖城市建设投资集团有限公司投资开发,项目位于西湖大学东侧,用地面积共计5.43公顷,总建筑面积204727平方米,地上建筑面130327平方米,地下室74400平方米。以企业研发、孵化和生产的生产性用房为主,非生产性用房主要配建未来社区配套、园区配套、生活配套等。本项目作为西湖大学的产学研配套区, 主要依托西湖大学的科研优势,围绕生物医药领域(包括小分子药、大分子药、基因编辑、细胞治疗、医疗器械等细分领域)和智能制造领域的前沿技术研发与应用,打造一流的生命健康产业链,承接西湖大学顶尖科研团队在生物医药、智能制造领域的产学研转化成果。项目已于2022年9月15日开工建设,计划于2025年9月份竣工验收。
