本工程由3幢24层,6幢26层高层建筑组成。总建筑面积135025.64㎡,其中地上建筑面积87469.20㎡,地下建筑面积47556.44㎡。建筑结构为框架结构,地下二层;建筑檐口最大高度为78.90米;基础形式采用桩承台筏板复合基础。
本工程基坑围护结构采用三轴水泥土搅拌桩止水;其中在基坑东北角采用SMW工法桩围护,内设二道砼内支撑。
2021年4月1日桩机全部出场,4月5日正式挖土,到6月8日17时累计出土168685方,完成土方量66%;地下室十三个区块,目前A4区块完成一层梁板模板安装,A1和A2区块完成底板砼浇筑;A3、B1和C1完成底板垫层砼浇筑。
众所周知,地下水是地下工程软土支护的天敌;滨江地区砂土层较厚,地下水柆较高,尤其是雨季施工,地下水位更高;每次暴雨之后,土钉无法施工,钻孔穿过止水帷幕成了引水孔,钻杆拔出后塌孔,成孔后无法安装土钉;孔中出水,土钉注浆难以注实。针对上述土钉施工特点,监理项目部与参建各方共同商议提出了解决办法,并在区站组织的互学互比现场交流会上,作了深基坑土钉墙施工技术交流,得到了同行们的认可。我们主要抓住了以下监理工作;
1)督促施工方加强坑内外深井防水,把水位降低到开挖面下0.5米。
2)严格土钉施工专项方案和专业分包单位资质的审查,加强专业班组施工人员技术培训和技术交底。
3)加强土钉制作过程质量检查和使用验收。
4)严格控制土钉制作长度、成孔角度及饱满度。
5)加强注浆过程施工监理旁站,提倡多次复注。
6)按规定进行土钉拉拔试验。
7)边坡开挖修整后,要求及时初喷封闭土体,复喷到设计喷厚。

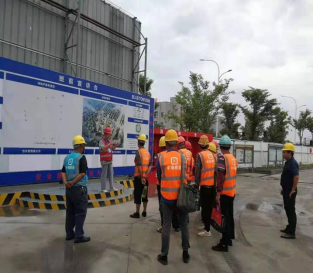

实践证明:土钉支护有效,基坑安全稳定。在2021年5月27日的杭州市站深基坑专家班暗访巡查中,这项工作得到了好评。
保安全
安全是生命线,是我们监理人永恒的主题;物料、环境、作业人员的安全行为是安全管理三要素。本项目通过晨会、周例会、周检、安全技术专项交底等手段来强化安全意识。
1)晨会也就是班前交底会。每天坚持开晨会不容易,但我项目基本做到了。这项行为也得到了区站表扬。
通过晨会班前会及当天动态危险源分析,及时告诉民工兄弟们当班安全注意事项;通过通俗亲切的语言,进行安全告知,事实证明是一种有效的安全培训。

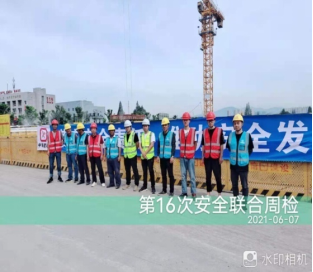

2)安全联合周检和监理周例会:
长期以来,监理项目坚持安全联合周检和监理周例会。项目定于每周二上午9点进行安全周检,下午2点召开周例会。根据工程不同阶段动态危险源分析,制定安全周检表,根据表格进行检查,不合格项要求以销项表形式回复;重大问题和隐患以通知单形式要求限期整改。周例会以PPT形式通报检查情况,并以书面形式反馈给责任单位,要求施工方当天晚上召开班组生产平衡会,布置落实整改。周五组织复查,周二例会通报复查检查情况。这些工作常抓不懈!
3)强化安全技术专项交底,对关键工序施工监理过程全程旁站。项目在基础施工过程中,对塔吊格构柱开挖和加固进行严格把控:要求格构柱分层对称开挖,分段加固到位,确保塔基的稳定性。
促进度
众所周知,房建单体工程,基础靠抢,主体靠抓,装修靠精。“抢基础”主要靠天出土,抓流水作业;抓主体主要抓正规循环(标准层一周一层),抓劳动力循环,抓材料周转;装修靠精细,细节决定成败。
在工程抢基础施工进度的同时,如何在抓质量保安全前提下抢进度是基础工程监理工作的重点。我们项目监理组目前由5人架构组成(如下图),老中轻青相结合,专业结构目前能满足施工需求;虽然人手有点紧张,但各位同仁还是同心协力,共攻时坚!
在项目基础施工阶段,我监理项目5个人通力协作,在确保质量安全前提下,抓基础作业的工序,抓出土运输的速度,保证工程的进度。
到目前为止,我监理项目进度正常,质保措施得到区站肯定,也给了我们更大的信心,我们一定能圆满完成监理合同的全部监理工作内容。
