瓜山南苑安置房工程位于杭州市拱墅区上塘单元FG01-R21-02地块,东至上塘单元FG01-G1/S42-01地块,南至上塘单元FG01-G1-02地块,西至茶汤路,北至规划支路二;幼儿园工程位于拱墅区上塘单元FG01-R22-01地块,FG01-R21-02地块以东、规划支路二以南,FG01-G1/S42-01地块以西,FG01-R21-02地块以北。项目总建筑面积116271.6 m2,瓜山南安置房用地面积25616 m2,总建筑面积 103461.6 m2,其中地上计容建筑面积66601.6 m2,地下建筑面积36860 m2,不计容架空层面积2510 m2;幼儿园工程用地面积7510 m2,总建筑面积12810 m2,其中地上建筑面积7510 m2,地下建筑面积5300 m2,总投资19754万元。
该工程自2020年8月1日开始桩基施工,幼儿园桩基采用预应力竹节桩,安置房地下室区域采用预应力竹节桩,主楼区域采用钻孔灌注桩;基坑围护采用三轴水泥搅拌桩和排桩支护两种形式,至2021年01月16日桩基施工已全部完成。

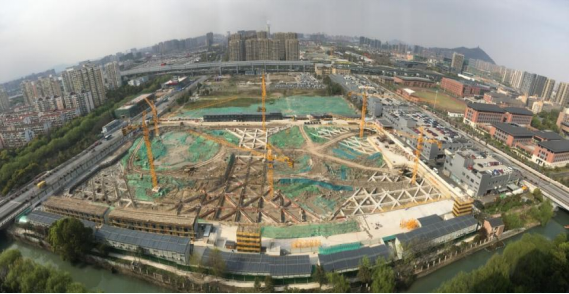

现阶段处于基坑围护及深基坑施工阶段,幼儿园(东北角)部位支撑梁砼浇筑已完成,正对支撑梁下土方进行开挖;安置房区域1#楼(东南角)部位角撑支撑梁浇筑已完成,正对支撑梁下土方进行开挖;中撑区域北面段支撑梁已浇筑完成,现阶段正对南面段进行砼浇筑施工;4#楼(西南角)部位角撑支撑梁、压顶梁及围檩钢筋绑扎完成80%以上;6#楼(西北角)部位支撑梁上部土方还未开挖完成,现阶段正对西北角压顶梁钢筋进行绑扎。大型机械方面,本项目6台塔吊均已安装告知完成,并经检测合格后均已进行正常施工作业;安全生产及文明施工方面,现阶段主要对基坑周边场地硬化、排水沟砌筑及办公区、生活区防护棚搭设等标化施工。
该工程从开工至今,在委托方支持以及代建、EPC、总包单位的互相合作过程中,质量、安全工作有序展开,进度方面由于杭州筹办“亚运会”大环境、疫情防控以及项目内部安排等因素,施工进度存在一定的滞后,在后续的监理工作中,本项目监理团队会严格根据现场实际情况、委托方的要求及政府文件精神,落实一系列的监理工作,在保证质量和安全的前提下,抓进度,促生产,交给委托方一个满意的答卷。
